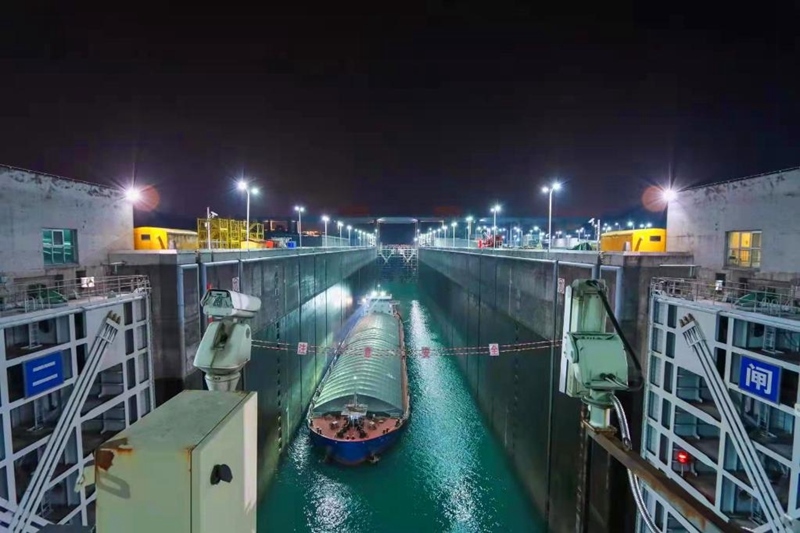

上图为三峡南线船闸停航检修前最后一艘通航的船出闸;下图为南线船闸闸室排干后停航检修。三峡集团流域管理中心供图
新华社北京2月21日电(记者刘诗平)记者从水利部了解到,从21日8时起,三峡南线船闸开始停航实施计划性检修施工,工期30天。南线船闸停航期间,北线船闸继续运行。
三峡船闸自2003年通航运行以来,已经进行过6次计划性停航检修,北线和南线船闸各3次,分批对船闸的人字门、反弧门、启闭机、水工设施、机电设备和控制系统等进行了检查和修理。
三峡集团流域管理中心枢纽管理部主任曹毅说,根据工程设计要求和运行管理规定,为保障船闸设备设施安全高效运行,充分发挥工程航运效益,今年开展南线船闸检修。
检修项目包括船闸水工设施检查与缺陷处理、3个闸室冲淤孔混凝土封堵、2扇人字门顶底枢密封件更换等专项修理和其余10扇人字门常规检修、反弧门系统缺陷检查与处理、部分启闭机油缸更换、金属结构局部防腐、液压和电气系统检修、集中控制系统升级改造等。
“在没有计划性停航检修的正常情况下,双线船闸和升船机同时运行,船舶可以从北线船闸上行过坝前往重庆,也可从南线船闸下行过坝去往上海,还可以从升船机双向通行上行过坝或下行过坝。”曹毅说。
从近几年通航情况来看,两线船闸每天运行30个至32个闸次,过船118艘至120艘,一年通过船舶约4.3万艘。南线船闸停航检修时,北线船闸会每两天换向运行一次,升船机正常双向运行。

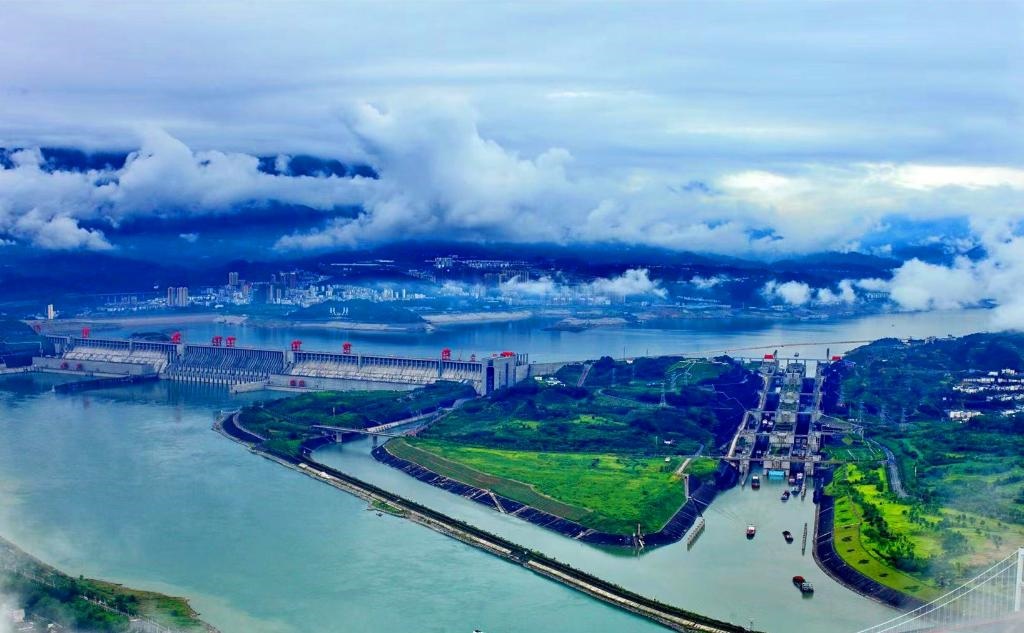

三峡水利枢纽工程全景鸟瞰(左边为三峡大坝,右边为船闸)。三峡集团流域管理中心供图
为保障此次南线船闸停航检修顺利开工、按期恢复通航,三峡集团流域管理中心、长江三峡通航管理局精心准备,强化质量安全,全力保障停航检修顺利完成。
曹毅说,之所以安排在2月21日开始检修,是因为春节假期过去两周,给疫情防控留有时间,同时2月至3月船舶运量和过闸需求不是特别旺盛,施工人员没有大量外出务工,降雨天相对较少利于检修施工。
检修期间,船舶可经三峡北线船闸、升船机通行。从以往南线船闸检修情况看,北线船闸平均每天运行约15个闸次、过船约60艘。
北疆新闻版权与免责声明:
一、凡本站中注明“来源:北疆新闻”的所有文字、图片和音视频,版权均属北疆新闻所有,转载时必须注明“来源:北疆新闻”,并附上原文链接。
二、凡来源非北疆新闻的新闻(作品)只代表本网传播该消息,并不代表赞同其观点。
如因作品内容、版权和其它问题需要同本网联系的,请在见网后30日内进行,联系邮箱:bjwmaster@163.com。
版权声明:北疆新闻版权所有,未经书面授权,不得转载或建立镜像,违者依法必究。 本站违法和不良信息举报电话:15648148811蒙ICP备16001043号-1
Copyright © 2016- 北疆新闻网 All Rights Reserved互联网新闻信息服务许可证:15120200009-1蒙公网安备:15010502001245
